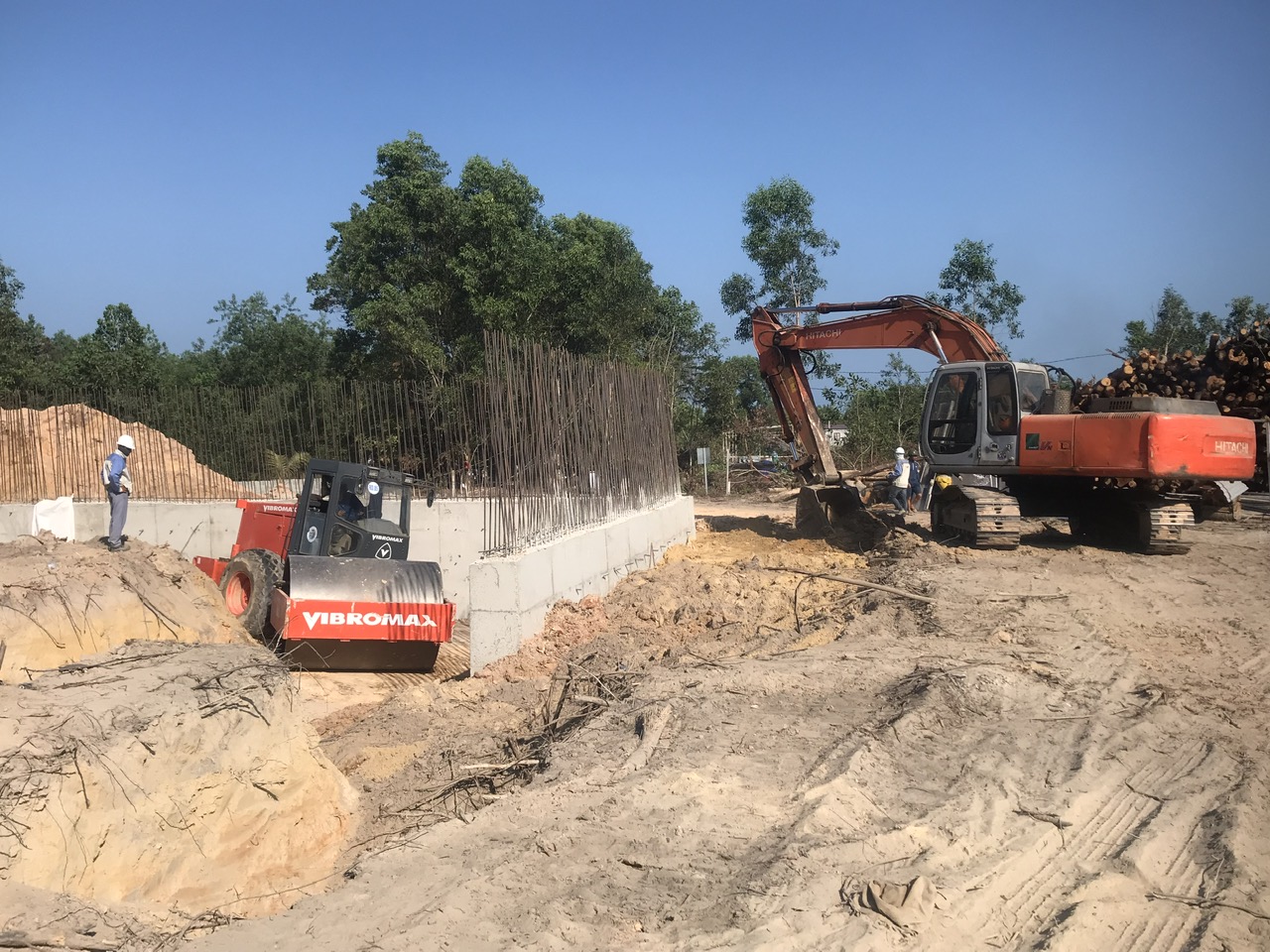

Công nhân đang thi công tại công trình Trạm biến áp 220kV Phú Quốc - Ảnh: QUANG KHẢI
Theo Tổng công ty Điện lực miền Nam, đặc khu Phú Quốc đang được cung cấp điện từ 2 nguồn là trạm biến áp 110kV Phú Quốc) qua tuyến cáp ngầm Hà Tiên - Phú Quốc và trạm biến áp 110kV Nam Phú Quốc qua đường dây 220kV Kiên Bình - Phú Quốc.
Tuy nhiên 2 nguồn này chưa được liên kết với nhau, nếu một trong hai nguồn bị sự cố sẽ ảnh hưởng đến cấp điện cho nơi đây.
Để đẩy mạnh phát triển kinh tế - xã hội của đặc khu Phú Quốc, đặc biệt phục vụ Hội nghị cấp cao APEC 2027, Tổng công ty Điện lực miền Nam đã đầu tư và đang triển khai thi các công trình trạm biến áp 220kV Phú Quốc, đường dây 110kV Phú Quốc - Bắc Phú Quốc, đường dây 110kV Phú Quốc - Nam Phú Quốc.
Sau khi hoàn thành, các dự án sẽ đảm bảo cấp điện an toàn, tin cậy phục vụ Hội nghị APEC 2027, song song với đó là nhu cầu phát triển kinh tế, sinh hoạt của người dân trên đặc khu.
Tuy nhiên hiện cả 3 dự án còn gặp nhiều khó khăn trong công tác bồi thường, giải phóng mặt bằng, nguy cơ làm chậm tiến độ hoàn thành theo kế hoạch.
Nguyên nhân, các tuyến đường dây khá dài với nhiều vị trí trụ, ảnh hưởng đến nhiều tổ chức và hộ dân. Khối lượng công việc đo đạc, khảo sát thực địa lớn, trong khi lực lượng cán bộ thực hiện công tác giải phóng mặt bằng, đền bù còn hạn chế.
Các chính sách giá bồi thường theo khung quy định của Nhà nước ở một số vị trí thấp hơn giá thị trường, dẫn đến người dân chưa đồng thuận, khiếu nại kéo dài.
Thêm vào đó, những thay đổi về thủ tục, biến động đất đai cũng khiến công tác quản lý tại một số địa bàn còn gặp nhiều khó khăn, hạn chế.
Ngoài ra còn có trường hợp cố tình gây khó khăn, cản trở thi công bàn giao mặt bằng, trong khi quy trình cưỡng chế đòi hỏi thời gian đầy đủ các bước (vận động, đối thoại, củng cố hồ sơ pháp lý)…
Riêng công trình đường dây 110 kV Phú Quốc - Bắc Phú Quốc có 24 vị trí bị vướng do chưa có Quyết định chuyển mục đích sử dụng đất rừng…
An Giang đề xuất cơ chế đặc thù làm lưới điện phục vụ APEC
Lãnh đạo tỉnh An Giang vừa có báo cáo và đề nghị Chính phủ xem xét cho phép áp dụng cơ chế đặc thù, về việc giao nhiệm vụ chuẩn bị các điều kiện và thực hiện một số biện pháp giải phóng mặt bằng làm nhanh các dự án lưới điện ở Phú Quốc đón APEC 2027.
Tỉnh cam kết với Chính phủ đảm bảo tiến độ giải phóng mặt bằng theo thời hạn và xử lý tình trạng vướng mắc. Địa phương phối hợp với ngành điện và đơn vị liên quan để hoàn thành các dự án đúng tiến độ phục vụ cấp điện trên đảo và đón APEC 2027.
